Đo đạc và hiệu chỉnh hệ thống thông gió, điều hòa không khí và cấp lạnh

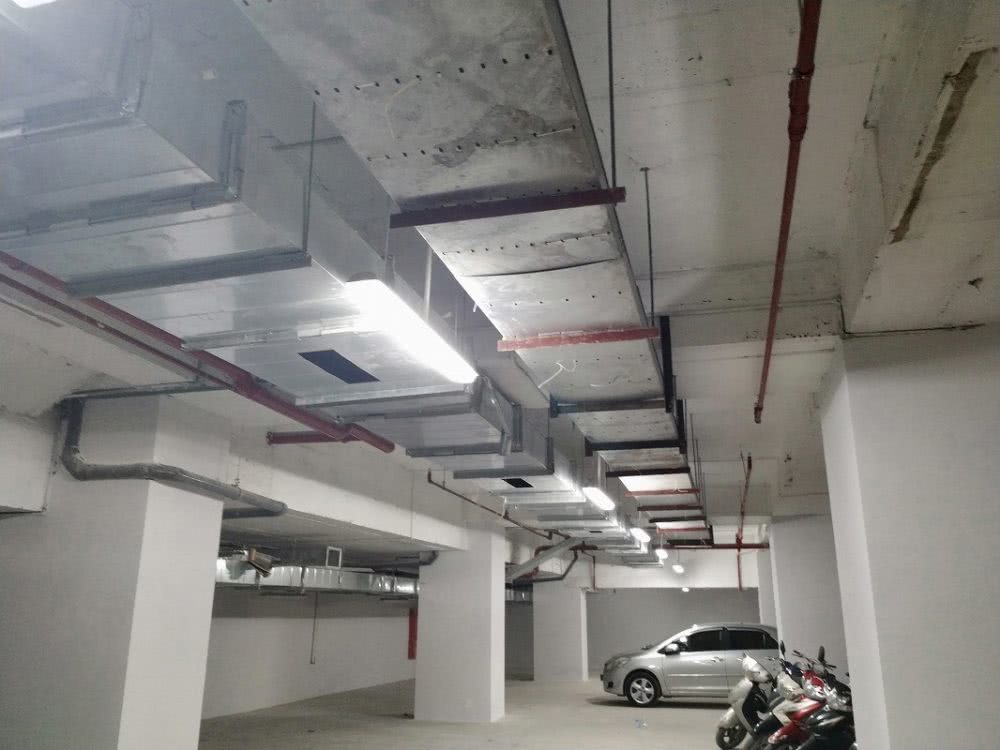

Lắp đặt ống thông gió

Đo đạc và hiệu chỉnh là nhằm kiểm tra các thông số kĩ thuật của hệ thống. Kiểm tra sự sai lệch giữa thực tế và thiết kế để điều chỉnh cho hệ thống làm việc theo yêu cầu thiết kế. Dụng cụ và thiết bị đo phải có chứng chỉ kiểm định hợp chuẩn; và có độ chính xác ít nhất cao hơn một cấp so với cấp chính xác của đối tượng được đo.

Đo đạc và hiệu chỉnh khi hệ thống thông gió hoạt động không tải:

+> Đo tổng lưu lượng gió, vận tốc và áp suất gió; số vòng quay của từng quạt gió. Sai số cho phép của lượng gió thực đo so với thiết kế không lớn hơn 10%.

+> Cân bằng lưu lượng gió của hệ thống với các cửa gió theo yêu cầu thiết kế:

a) Phương pháp điều chỉnh: Có thể dùng phương pháp điều chỉnh lưu lượng; hoặc phương pháp điều chỉnh áp suất trong hệ thống đường ống gió.

b) Công việc được tiến hành từ những điểm bất lợi nhất của hệ thống (thông qua việc điều chỉnh các van gió) tiến dần về phía quạt gió.

c) Sai số lưu lượng gió tại các cửa gió không lớn hơn ± 15% so với yêu cầu thiết kế.

Vị trí và phương pháp tiến hành đo đạc:

+ Đo lưu lượng gió trong ống chính; điểm đo cần chọn nơi luồng gió có tốc độ ổn định và ở vị trí cách trở lực phía trước không ít hơn 4 lần; cách trở trực tiếp theo không ít hơn 1,5 lần đường kính ống tiết diện tròn; hoặc cạnh dài ống tiết diện chữ nhật

+ Nếu điều kiện bị hạn chế thì tăng cường điểm đo và lấy trị số trung bình.

+ Đo tốc độ gió tại các cửa gió phải áp sát đầu đo vào dàn khung hoặc ô lưới của cửa gió. Đo vận tốc trung bình có thể dùng phương pháp đo điểm; với số vị trí đo không ít hơn 5 điểm.

+ Đo lưu lượng ở miệng ra cửa quạt thông gió phải lựa chọn điểm đo như mục đo lưu lượng gió trong ống chính.

Nếu điều kiện hạn chế; thì đo tại điểm đã định cộng với tổn thất về áp suất tính theo lí thuyết của đoạn ống phía trước tới miệng ra của quạt

+ Đo ở đầu hút quạt gió phải đo sát với miệng vào của quạt gió.

+ Lưu lượng gió qua quạt là trị số trung bình của lưu lượng gió đầu hút và đầu đẩy.

Đo đạc và hiệu chỉnh hệ thống làm việc khi có tải

Đo đạc và hiệu chỉnh hệ thống thông gió làm việc khi có tải nên thực hiện:

+> Sau khi đã điều chỉnh không tải cho hệ thống.

+> Khi trạng thái không khí tiếp cận với trạng thái khi tính tải trọng thiết kế.

+> Cần có sự phối hợp của bên chủ đầu tư; đơn vị thiết kế và đơn vị thi công công trình.

Đo đạc các thông số kĩ thuật bao gồm:

+> Đo đạc chế độ nhiệt ẩm trong các phòng thông gió và điều hòa không khí.

+> Đo đạc mức ồn.

+> Đo đạc các thông số khi động trong phòng thông gió và điều hòa không khí.

+> Đo đạc mức độ sạch, áp suất âm, dương trong các phòng thông gió và điều hòa không khí.

+> Đo đạc và kiểm tra nồng độ bụi và nồng độ khí thải từ các phân xưởng có hệ thống hút bụi.

+> Đo đạc nhiệt độ nước vào và nước ra; lượng nước ngưng tụ và bốc hơi của hệ thống.

+> Đo đạc và kiểm tra công suất tiêu thụ điện của các động cơ và công suất tổng thể của hệ thống.

Vị trí và phương pháp lựa chọn điểm đo:

+ Đo chế độ nhiệt ẩm:

+> Trong phòng điều hòa không khí thông thường thì chọn điểm mang tính đặc trưng (nơi có người làm việc nhiều nhất hoặc qua lại nhiều nhất).

+> Phòng có nhu cầu cao về nhiệt độ và độ ẩm thì chọn điểm cách tường 0,5m và cách sàn 1,5m.

+> Trong phòng lớn, sảnh, nhà hát.., nếu cấp gió từ trên xuống thì chọn điểm cách tường 0,5m và cách sàn 1,5m.

+> Đo đạc nồng độ bụi và khí dễ gây cháy nổ, việc lựa chọn điểm đo phải căn cứ vào tình hình sản xuất và yêu cầu thiết kế.

Đo đạc mức ồn cần thực hiện tại những vị trí sau:

+> Các phòng máy.

+> Bên ngoài phòng máy đối diện với cửa lấy gió và cửa thải gió.

+> Nếu phòng máy đặt gần với khu dân cư thì việc khảo sát đo đạc; để chống ồn cho vùng xung quanh phải thực hiện cả về ban đêm.

+> Đo đạc mức ồn tại các phòng được thông gió và điều hòa không khí thì vị trí điểm đo thường lấy ở giữa phòng và cách sàn 1,2m.

Điều chỉnh các thông số kĩ thuật.

Việc điều chỉnh các thông số kĩ thuật được thực hiện thông qua việc điều chỉnh chế độ làm việc của: máy nén, máy sấy, máy bơm, tỉ lệ hòa trộn không khí tại buồng hòa trộn…

Chạy thử để bàn giao hệ thống thông gió và điều hòa không khí

+ Chạy thử để nghiệm thu hệ thống thông gió và điều hòa không khí được thực hiện khi trạng thái không khí bên ngoài gần với thông số của thiết kế.

+ Các bước vận hành hệ thống cần tuân thủ.

+ Cho toàn bộ hệ thống vận hành kể cả hệ thống điện áp và các điều kiện cần thử nghiệm trong vòng 2 giờ.

+ Sau khi nhiệt độ, độ ẩm và các thông số kĩ thuật khác đạt mức độ ổn định; cho ngừng tất cả hệ thống điều hòa không khí trong vòng 3 phút; sau đó khởi động lại và chạy tiếp trong 24 giờ.

+ Để hệ thống hoạt động sau 24 giờ; lớp băng trên bề mặt dàn ống không làm giảm tốc độ luồng gió đi qua quá 25%.

+Không có nước nhỏ giọt từ máy ra phòng máy khi hoạt động cũng như khi ngừng.

+ Khi trạng thái không khí gồm nhiệt độ, độ ẩm và các thông số kĩ thuật khác đã đạt được mức độ ổn định. Tiến hành thử nghiệm hệ điều khiển; sự đóng ngắt của các rơle cảm ứng nhiệt độ; độ ẩm của trung tâm điều khiển hệ thống điều hòa không khí, sự đóng mở của các cửa gió điện từ…

+ Công tác thử nghiệm đạt yêu cầu nếu không có sự cố hỏng hóc của các động cơ và các linh kiện điện tử khác cùng với hệ thống dây điện do quá tải hoặc bất kì nguyên nhân nào khác.

Kaiyo Việt Nam – tư vấn, lắp đặt

Để được tư vấn kỹ hơn về hệ thống thông gió, dịch vụ lắp đặt hệ thống điều hòa không khí chất lượng tận tâm. Xin quý khách hàng hãy nhanh chóng liên hệ với chúng tôi – Kaiyo Việt Nam để được hỗ trợ tận tâm nhất

Trả lời

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
